平面套圖
完整套圖讓每個工種知道自己該接在哪裡。
平面、立面與細部標註能把業主需求轉成現場可施作的指令,也方便檢查報價與工程順序。
About Yixin
一新室內裝修設計工程有限公司
統一編號:908883067
內政部國土署合法登記的室內裝修業
室內裝修業登記證號:40E2013254
專業技術人員登記證號:40EC015040
一新設計的現場管理原則
老屋翻修實力,看的是調度與應變能力。
將帥無能累死三軍,耗損的更是客戶的工期與銀兩;
真正的專業,是現場洞察風險,就地化於無形。
Drawings · Schedule · Quotation
圖面幫助屋主確認格局與尺寸,進度表把拆除、水電、泥作、木作、安裝與收尾排成可追蹤的節奏,建材表與報價單再把材料與費用逐項寫清楚。

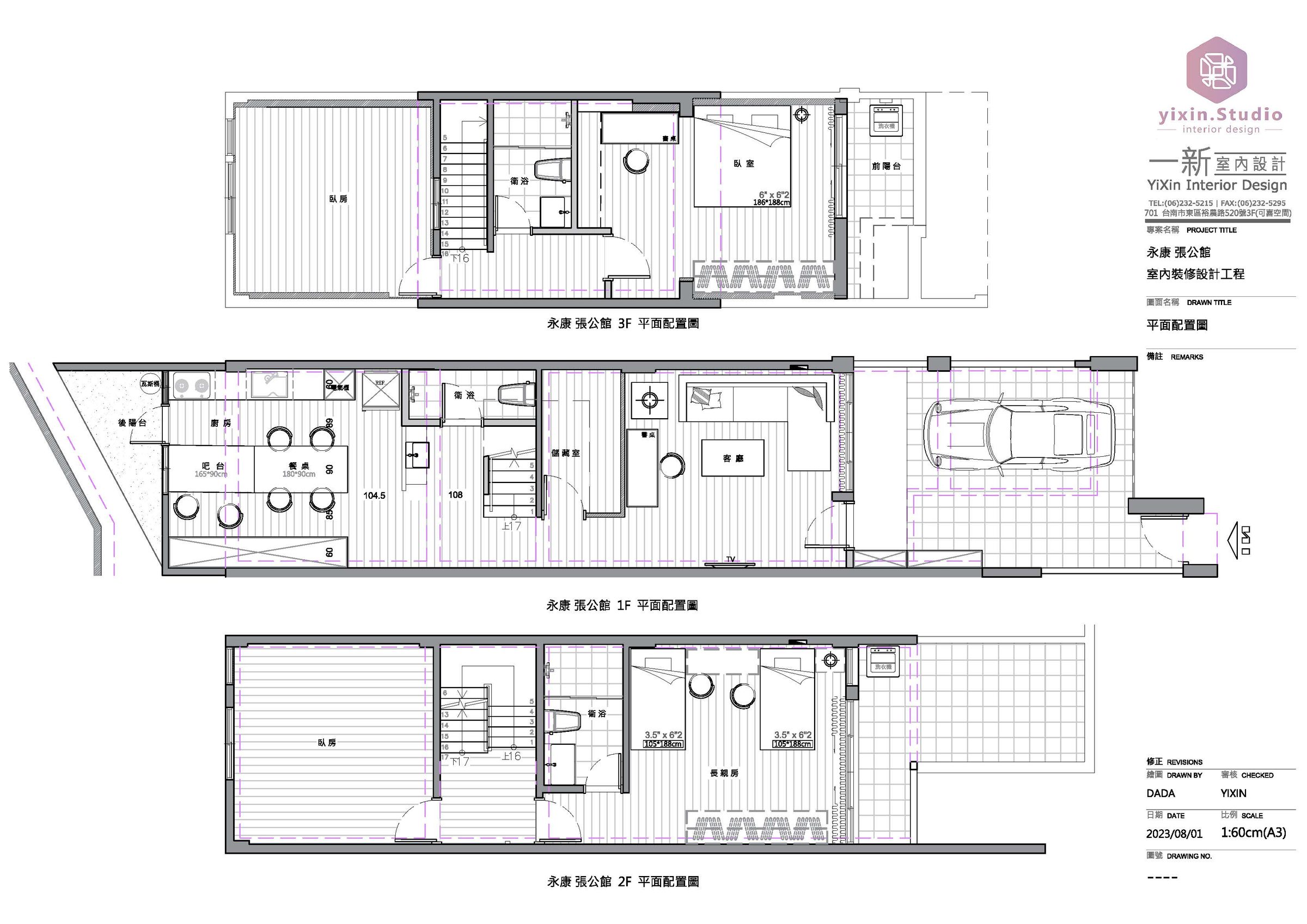

平面套圖
平面、立面與細部標註能把業主需求轉成現場可施作的指令,也方便檢查報價與工程順序。

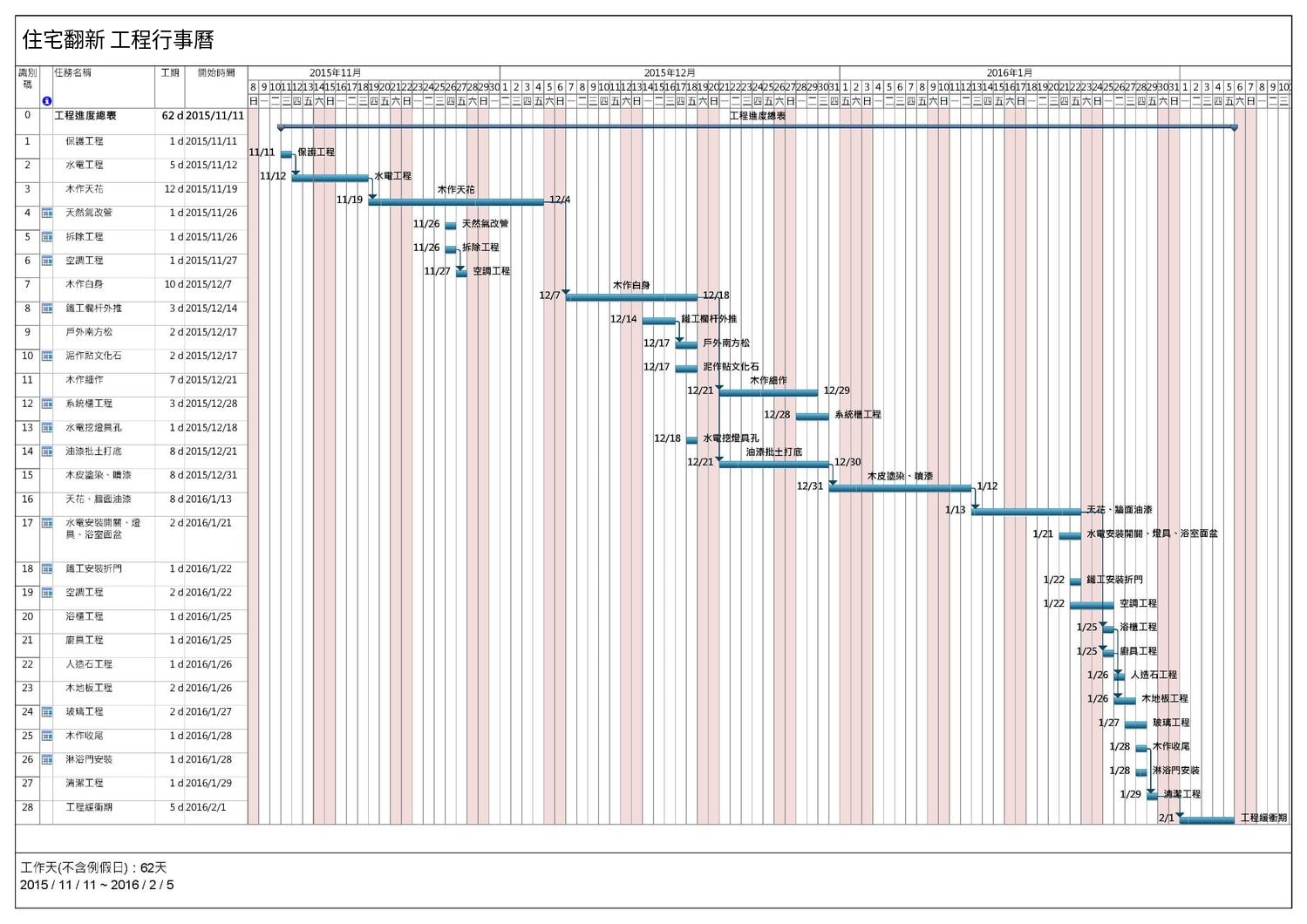

進度表
工程行事曆、材料確認與收尾清單,可以讓屋主知道目前做到哪裡、後面等誰、哪些項目要先確認。

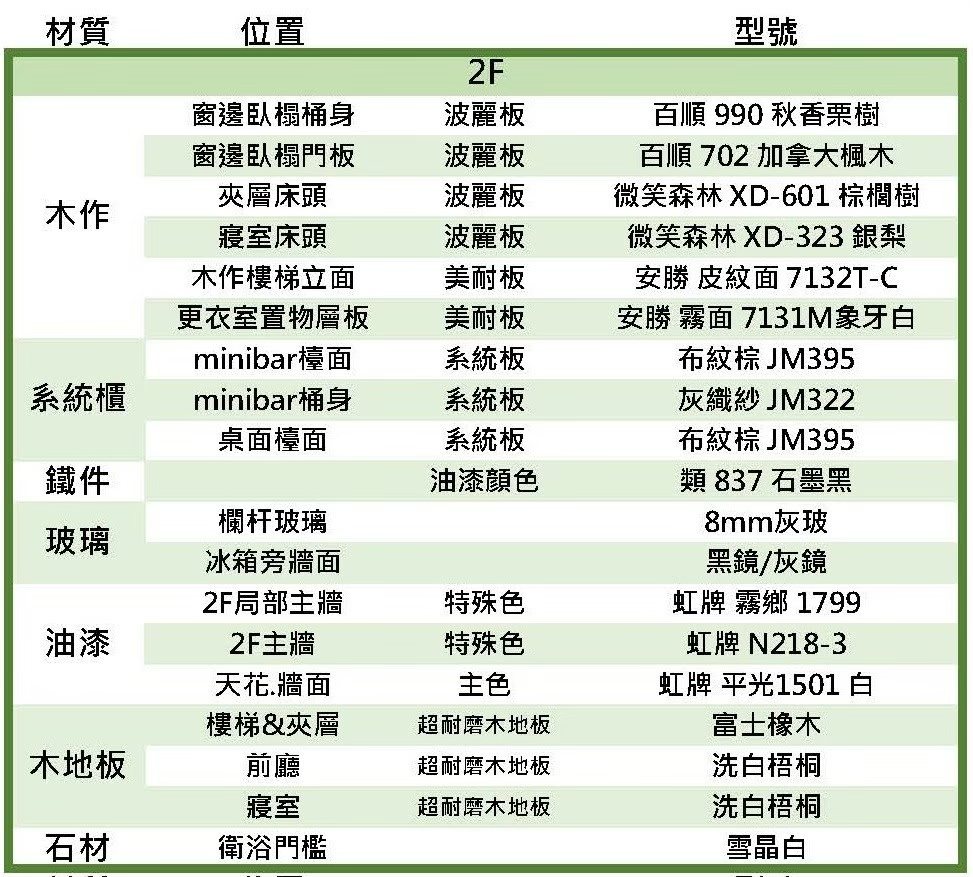

建材表
木作、系統櫃、油漆、木地板到石材,依樓層與位置列出品牌型號,再搭配實體色卡與樣板,讓屋主在施工前就看得到完成面。
報價單
從總表到各工種明細,列出品牌、尺寸、數量與備註;哪些含、哪些不含、哪些業主自理,簽約前就講明白。範例單據的金額與地址已遮蔽。
3D · Rendering · Record
3D草模先看量體與比例,渲染圖確認材質與燈光,施工中的照片紀錄則把封進牆裡的管線留下來,成為日後維修的依據。

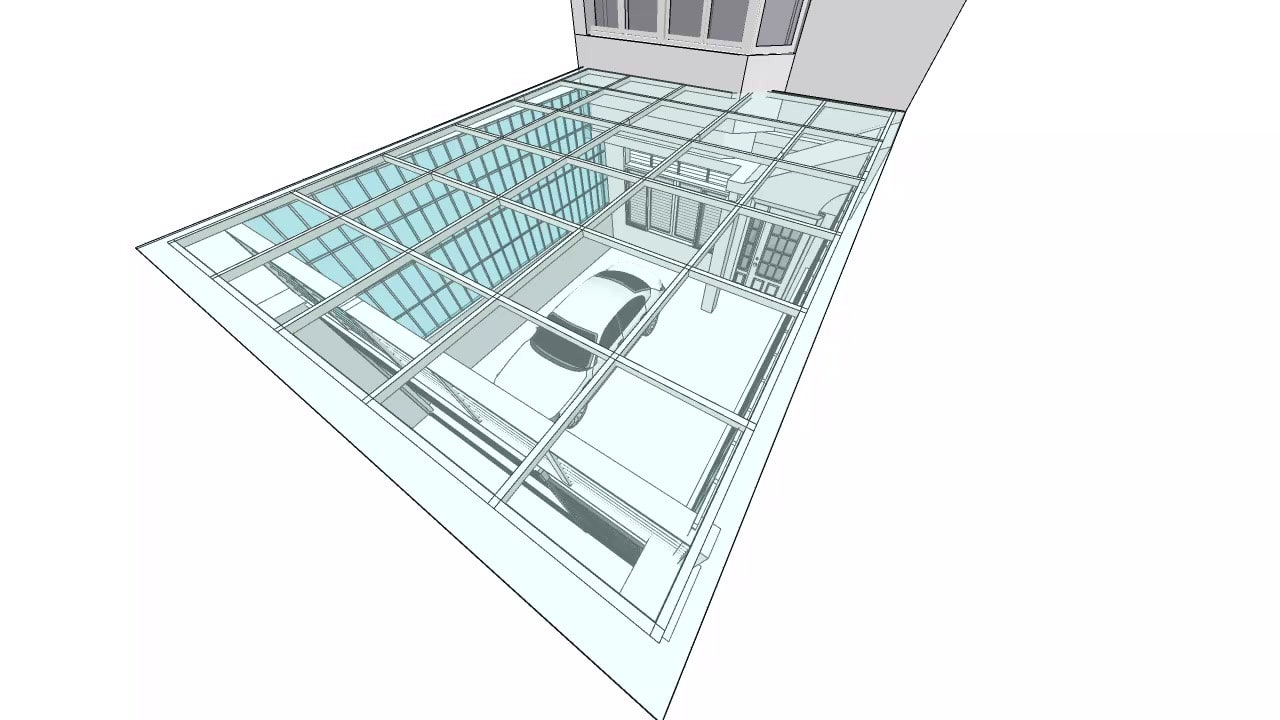

3D草模動畫
用立體草模先看採光罩、車位、立面與出入口關係,幫屋主在施工前理解量體、採光、遮蔽與動線,讓後續討論更精準。

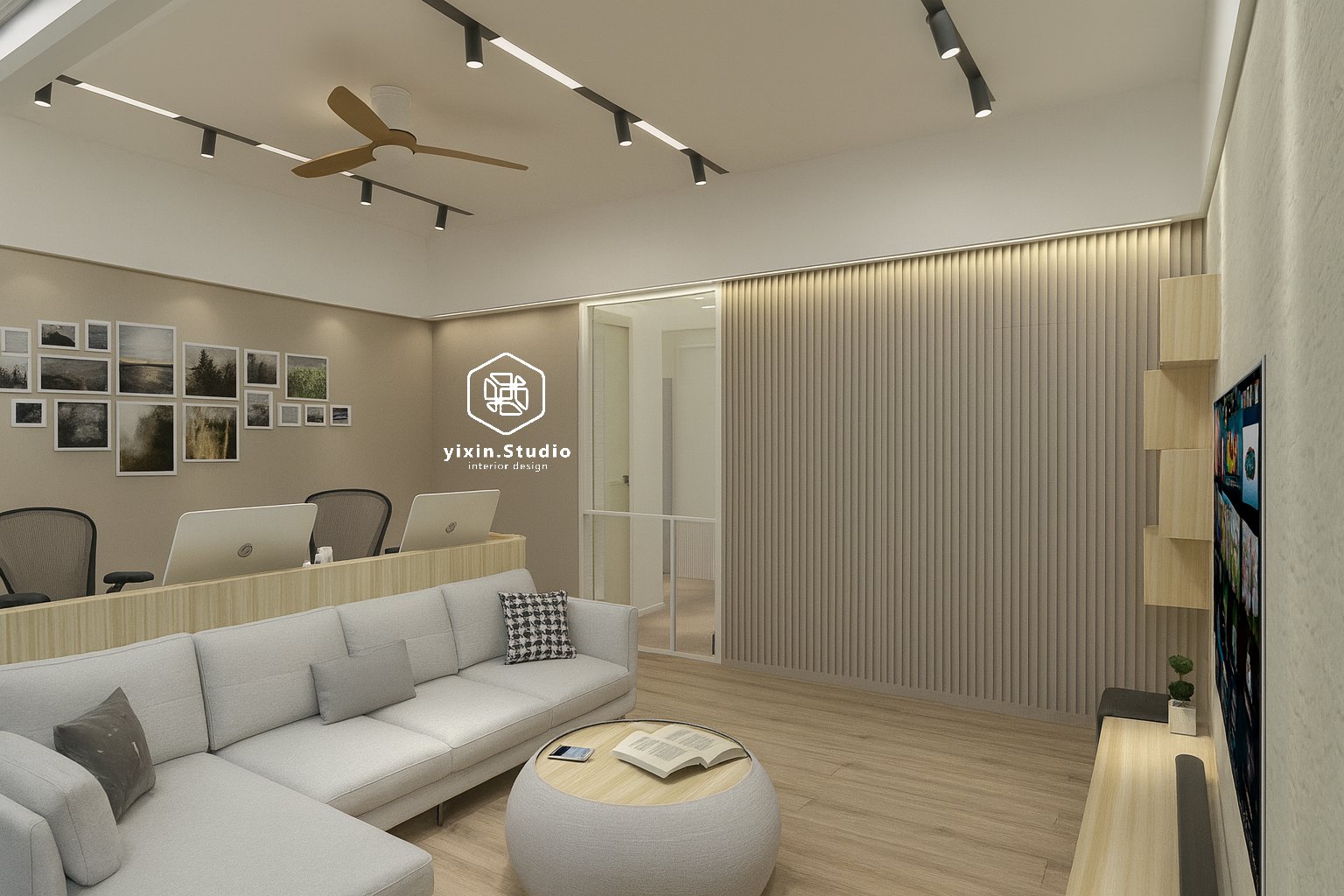

3D渲染圖
依照平面配置建模,把木皮、塗料、燈具與家具比例放進同一個畫面,讓屋主在下單前確認整體氛圍,減少完工後才發現不對的落差。
※ 3D渲染圖費用另計,不包含在設計費內。

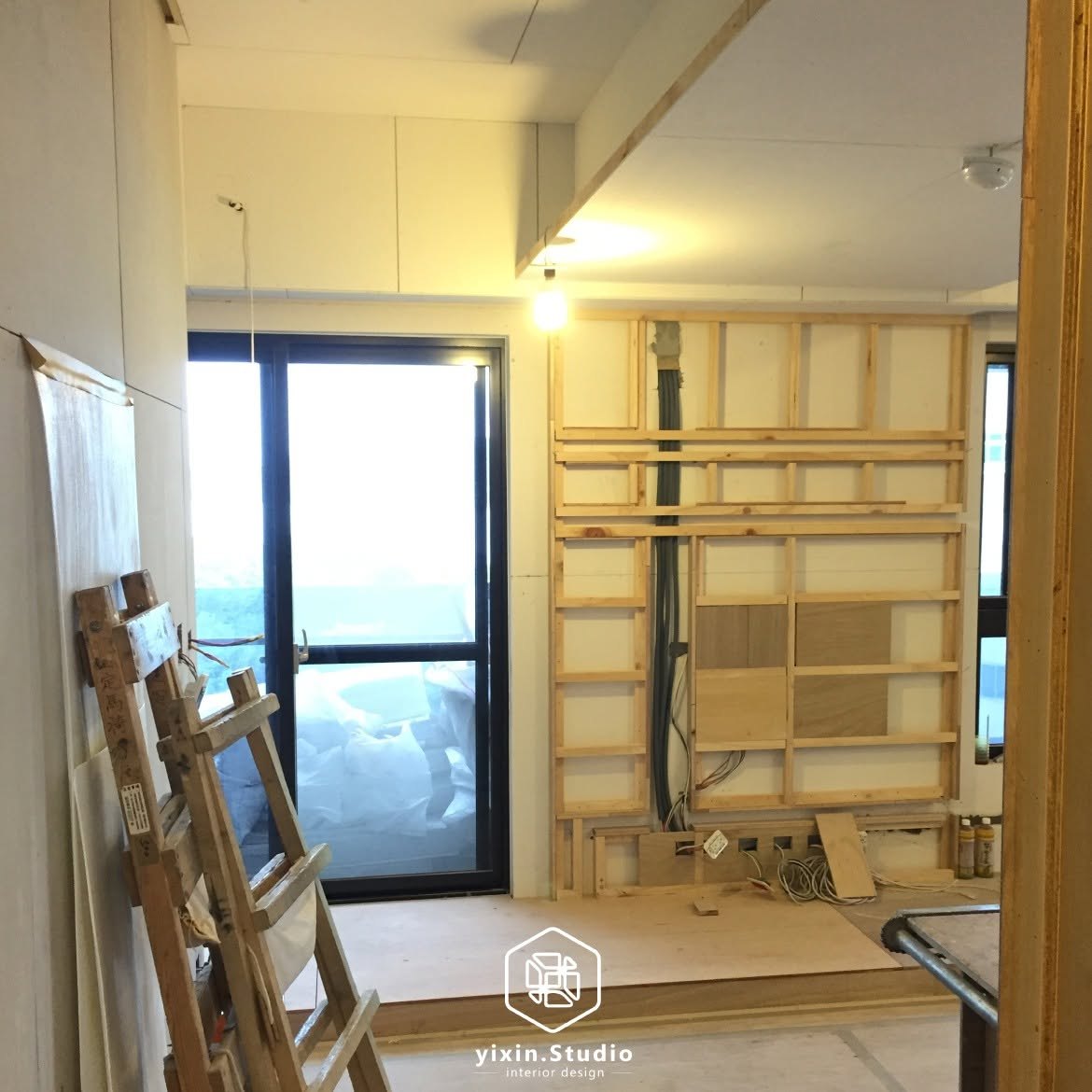

觀察與記錄
泥作打底、木作封板前,詳實記錄每道管線與角料。日後維修免靠儀器盲測,這份紀錄就是老屋最精準的 X 光片。
